Debutto tecnologico! Installazione top-down dirompente realizzata su turbine eoliche Goldwind
May 22, 2026

L’installazione convenzionale di turbine eoliche fa molto affidamento su gru di grande tonnellaggio e ha requisiti rigorosi sulle condizioni del vento, che portano a restrizioni di costruzione su terreni complessi e aree ventose.

Recentemente, la società di ingegneria spagnola Nabrawind ha applicato per la prima volta a livello commerciale la sua innovativa tecnologia di installazione top-down denominata Skylift, rompendo di fatto l’annoso collo di bottiglia del settore.

Rompendo le modalità di costruzione convenzionali, Skylift consente l'assemblaggio completo della turbina senza grandi gru. La gondola viene issata per prima, seguita dalle sezioni della torre assemblate in sequenza verso il basso.

Il rotore può essere installato a un'altezza ridotta, compresa tra 30 e 40 metri, riducendo notevolmente le difficoltà di costruzione rispetto al tradizionale funzionamento ad alta quota da 90 a 100 metri.

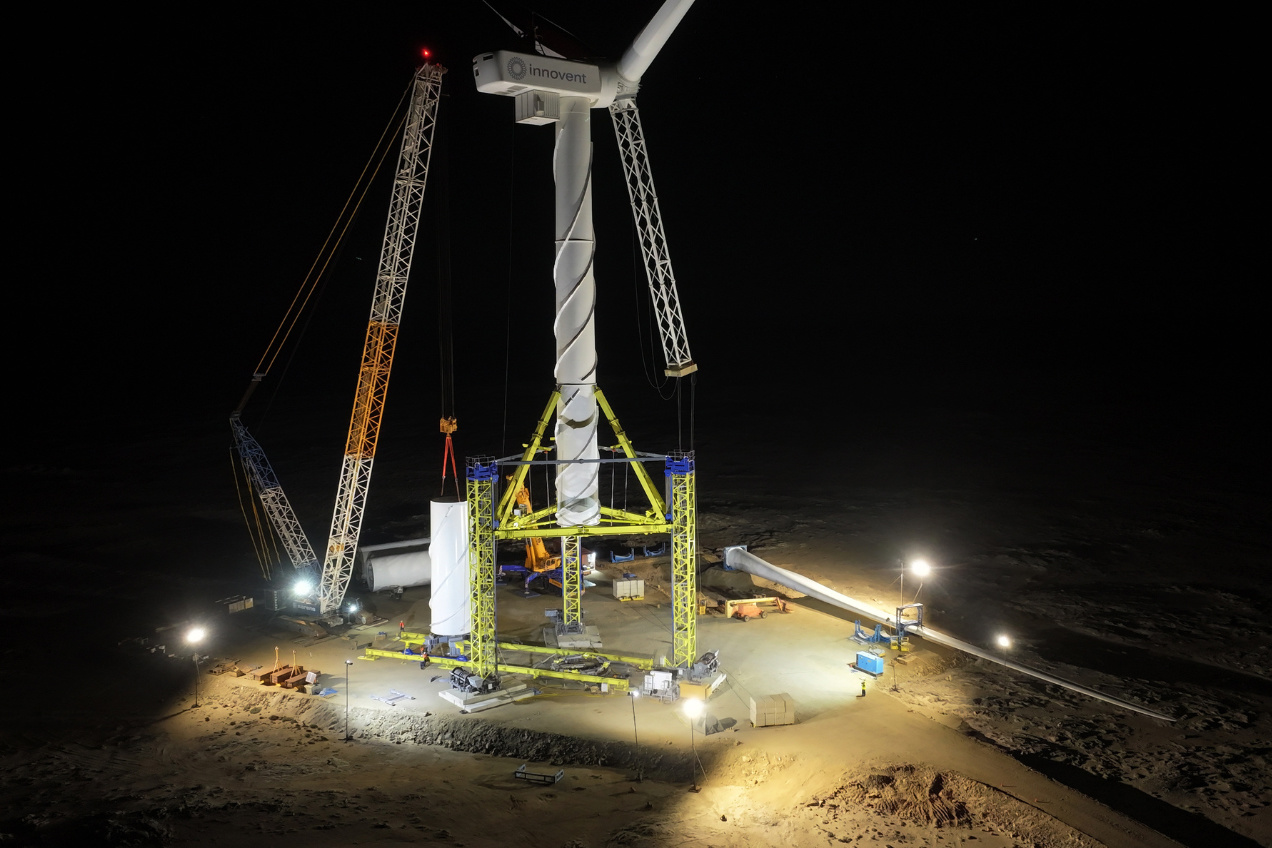

Dotato di un telaio di supporto triangolare, il sistema solleva costantemente i componenti della torre. I lavoratori fissano saldamente le parti all'interno della struttura della torre.

La tecnologia vanta eccezionali prestazioni di resistenza al vento. Può funzionare stabilmente ad una velocità del vento di 15 m/s con raffiche che raggiungono i 20 m/s. La sua finestra di costruzione è notevolmente ampliata rispetto al limite convenzionale di 6-8 m/s.

Sono stati effettuati test sul campo presso il parco eolico InnoVent Diaz in Namibia, dove è stata installata con successo una turbina a trasmissione diretta Goldwind GW165/6000. Considerando la caratteristica strutturale secondo cui il rotore delle turbine a trasmissione diretta non può ruotare, il team ha ottimizzato le procedure di assemblaggio. Due lame erano montate con un angolo di 30 gradi e stabilizzate da contrappesi. La terza lama è stata installata dopo che l'unità è stata sollevata all'altezza del mozzo designata.

La pratica sul campo dimostra che il ciclo di installazione netta di una singola turbina può essere ridotto a una settimana. La soluzione si adatta agli ambienti ventosi e ai cantieri inaccessibili alle gru pesanti.

È prevista l'installazione di sette turbine Goldwind GW165/6000 presso il parco eolico InnoVent Diaz. Ulteriori operazioni verificheranno continuamente la stabilità pratica della nuova tecnica di installazione e delle attrezzature di supporto.
